Høringsnotat om endringer i plan- og bygningsloven - frister i planbehandlingen
Høring | Dato: 04.03.2002 | Klima- og miljødepartementet
Opprinnelig utgitt av: Miljøverndepartementet
om forslag til endringer i plan- og bygningsloven
(frister for behandling av reguleringsforslag,
frist for innsigelse til reguleringplan og bebyggelsesplan)
1.1Hovedinnhold
Departementet foreslår å innføre tidsfrister for kommunenes behandling av reguleringsforslag og for berørte myndigheters adgang til å fremme innsigelse til regulerings- og bebyggelsesplaner. Departementet foreslår også et rapporteringssystem i saker som tar lang tid.
Hensikten med forslagene er å oppnå samfunnsmessige besparelser gjennom å gjøre planbehandlingen i kommunene mer effektiv og forutsigbar og å redusere offentlige myndigheters totale ressursinnsats. Dette skal likevel ikke gå på bekostning av kvaliteten og grundigheten i prosessen.
Departementet har til hensikt å oversende forslagene om tidsfrister til Odelstinget sammen med andre forslag som også skal bidra til forenkling og effektivisering. En viser til NOU 2001:7 Bedre regional og kommunal planlegging etter plan- og bygningsloven, som inneholdt enkelte konkrete forslag som har vært på alminnelig høring tidligere.
1.2Innledning
Både offentlige myndigheter og private har interesse av at planbehandlingen blir mer effektiv og av sikrere anslag på framdriften i plansaker.
Flere rapporter viser at samfunnet kan spare betydelige beløp dersom plan- og byggesaksbehandlingen blir mer effektiv. For eksempel viser en utredning fra KanEnergi AS et årlig innsparingspotensiale på mellom 3 og 3,5 mrd. kroner ved mer effektiv plan- og byggesaksprosess. I arbeidet med en elektronisk søketjeneste for plan- og byggesaksbehandling, "ByggSøk", har Statens bygningstekniske etat vist til et anslått årlig innsparingspotensiale i Oslo på minst 14 millioner kroner for bygningsbransjen og kommunen dersom en oppnår én måned raskere byggestart.
I tillegg kommer samfunnsnytten av mer effektiv saksbehandling.
Det er flere grunner til at planprosesser tar tid. Planforslagets kvalitet, omfang, hvilke temaer det tar opp, forholdet til andre planer, hvor mange det berører og konfliktnivå er noen forhold som kan påvirke tidsbruk under behandlingen. Lang saksbehandling kan skyldes både forslagsstiller selv, planmyndigheten, andre offentlige myndigheter og berørte ellers.
Departementet viser til NOU 2001:7 Bedre kommunal og regional planlegging etter plan- og bygningsloven, der planlovutvalget tok til orde for tidsfrister i den kommunale planleggingen. Utredningen har vært på høring, og flere høringsinstanser støtter ideen om tidsfrister for behandlingen av reguleringsforslag og for innsigelser.
Ved behandlingen av et privat forslag fra stortingsrepresentantene Per-Kristian Foss, Sverre J. Hoddevik og Erna Solberg våren 2001 - Dok. nr. 8:58 (2000-01) - vedtok Stortinget enstemmig at en skal legge til rette for innføring av tidsfrister for kommunenes behandlingstid av private reguleringsplaner uten at det svekker kvaliteten og grundigheten i prosessen.
Forslagsstillerne foreslo også tidsfrister for statlige organers innsigelser til kommuneplaner og reguleringsplaner, uten at dette oppnådde flertall. Departementet har likevel funnet forslaget interessant, og fremmer det i en omarbeidet form.
Departementet foreslår tidsfrister for alle organer som fremmer innsigelse, uavhengig av om de er statlige, fylkeskommune eller nabokommune. En har konsentrert seg om innsigelser til regulerings- og bebyggelsesplaner.
1.3Frister for behandling av reguleringsforslag
Private forslag om regulering
Grunneiere, rettighetshavere eller andre interesserte kan utarbeide privat forslag om regulering og har krav på å få dette behandlet av kommunen (§ 30). Departementet foreslår en frist på 12 uker fra forslag kommer inn til det behandles av det faste utvalget for plansaker. Dersom fristen ikke overholdes, foreslår departementet at forslagsstiller skal få økonomisk kompensasjon, for eksempel ved å slippe å betale saksbehandlingsgebyret.
Variasjonen i kompleksitet og innhold i private forslag om regulering gjør det vanskelig å sette like tidsfrister for hele saksbehandlingen i alle saker. Departementet har derfor sett nærmere på de forskjellige fasene i saksbehandlingen.
En er kommet til at det ligger mulighet for mer effektiv tidsbruk i fasen fra kommunen mottar reguleringsforslaget og fram til det behandles politisk første gang. Her er det stor variasjon i tidsbruk i dag, til tross for at loven sier at "(n)år det kommer inn private reguleringsforslag, skal det faste utvalget for plansaker selv snarest mulig behandle forslaget" (§ 30 andre ledd første punktum).
Fristen kan medføre at kommunen får mindre tid til saksbehandling før den første politiske vurderingen av forslaget. Ytterligere saksbehandling vil derved måtte skje etter at denne vurderingen er foretatt. Dette er imidlertid en fordel, idet kommunen derved må prioritere de forslag som har fått politisk tilslutning. En unngår å bruke ressurser på å detaljbehandle forslag som likevel avvises av planutvalget.
Lovforslaget framhever den politiske betydningen av reguleringsarbeidet, noe som er i tråd med hovedtanken bak plan- og bygningsloven.
Rapporteringsordning for reguleringssaker som tar lang tid
For å bevisstgjøre kommunen på tidsbruk også etter at planutvalget har fremmet planforslaget, foreslår departementet at det innføres en plikt for kommuneadministrasjonen til å underrette planutvalget dersom det har gått mer enn 24 uker siden det ble besluttet å legge saken ut til offentlig ettersyn. I praksis betyr dette at kommuneadministrasjonen må rapportere til planutvalget når tidsintervallet mellom førstegangsbehandling og andregangsbehandling er lenger enn 24 uker.
Frist for kommunestyrebehandling av reguleringsforslag
Etter at planutvalget har sluttført behandlingen av reguleringsforslaget, foreslår departementet at kommunen får en ny frist på 12 uker til å ferdigbehandle saken i kommunestyret. Fristen betyr at møtefrekvens i kommunestyret, mekling ved innsigelse og avtaleinngåelse for utbyggingsavtaler må koordineres.
1.4Frist for innsigelse til reguleringsplan og bebyggelsesplan
Fylkeskommunen, nabokommunene eller statlig fagmyndighet hvis saksområde blir berørt, kan fremme innsigelse til reguleringsplaner (§ 27-2 nr. 2) og bebyggelsesplaner (§ 28-2 fjerde ledd siste punktum). Innsigelse innebærer at kommunen mister myndigheten til å vedta planforslaget selv og at Miljøverndepartementet treffer vedtak.
I dag må innsigelse fremmes før planforslaget vedtas av kommunen.
Samtidig sier loven at fylkeskommunen og de statlige fagorganer som har særlige interesser i området skal fremme sine synspunkter innen en rimelig frist etter at planforslaget er lagt fram for dem samtidig som det legges ut til offentlig ettersyn (§ 27-1 nr. 2 andre ledd).
Departementet foreslår at innsigelse skal fremmes innen denne fristen. Nabokommuner gis en tilsvarende frist.
Endringen får også betydning for innsigelse til bebyggelsesplan, jf. henvisningen i § 28-2 fjerde ledd til § 27-1 nr. 2.
I praksis betyr endringen at innsigelse må fremmes tidligere i planprosessen. Derved blir planprosessen raskere, ryddigere og enklere å håndtere.
2Frister for behandling av reguleringsforslag
2.1Innledning
Departementet mener at behandlingen av reguleringsforslag generelt tar for lang tid. Tidsbruken er også til tider lite forutsigbar. Dette kan virke negativt på den økonomiske og samfunnsmessige utviklingen.
Dersom grunneiere, utbyggere, interesseorganisasjoner og privatpersoner får vite hvor lang tid det normalt tar å behandle en reguleringsplan, vil det bli lettere å forutsi for eksempel når byggearbeider kan starte. Også i vernesakene vil frister ha positive virkninger.
Departementet foreslår å innføre en frist for planmyndighetens behandling av private forslag om regulering og en frist for kommunestyrets behandling av reguleringsforslag etter planutvalgets sluttbehandling. Mens saksbehandlingen pågår, foreslår departementet at kommuneadministrasjonen skal ha en egen plikt til å rapportere til planutvalget dersom saken tar lang tid.
2.2Gjeldende rett
Privat forslag om regulering
Reglene om privat forslag om regulering framgår av plan- og bygningsloven § 30. Private forslag kan framsettes av grunneiere, rettighetshavere eller andre interesserte.
Når et område tas opp til regulering, skal forslagsstiller sørge for at dette blir kunngjort og at grunneiere og rettighetshavere underrettes og gis anledning til å uttale seg. Selv om ikke lovverket krever det, bør forslagsstiller også legge reguleringsspørsmålet fram for kommunen før planleggingen settes i gang.
Når forslagsstiller har utarbeidet sitt forslag, oversendes det til kommunen for behandling i kommunens faste utvalg for plansaker (planutvalget). Dersom planutvalget slutter seg til forslaget, vil den videre behandling følge de alminnelige regler for reguleringsforslag.
Etter at planutvalget har fremmet et reguleringsforslag er forslaget å regne som planmyndighetens eget. Det betegnes ikke lenger som et "privat" reguleringsforslag.
Dersom planutvalget ikke finner grunn til å fremme reguleringsforslaget, har forslagsstiller rett til å forelegge reguleringsspørsmålet for kommunestyret når forslaget gjelder uregulert område eller innebærer en vesentlig endring av gjeldende reguleringsplan.
Offentlig behandling av reguleringsforslag
Planmyndighetens videre behandling av et reguleringsforslag som planutvalget fremmer følger av § 27-1 nr. 2, § 27-2 og § 27-3.
Loven foreskriver at forslaget skal legges ut til offentlig ettersyn og berørte myndigheter skal varsles. Deretter behandles forslaget på ny i planutvalget, med de merknader som er kommet inn (andregangsbehandling), før kommunestyret fatter reguleringsvedtak. Når det foreligger innsigelse eller vedtaket påklages, vil endelig avgjørelse treffes av henholdsvis Miljøverndepartementet eller fylkesmannen.

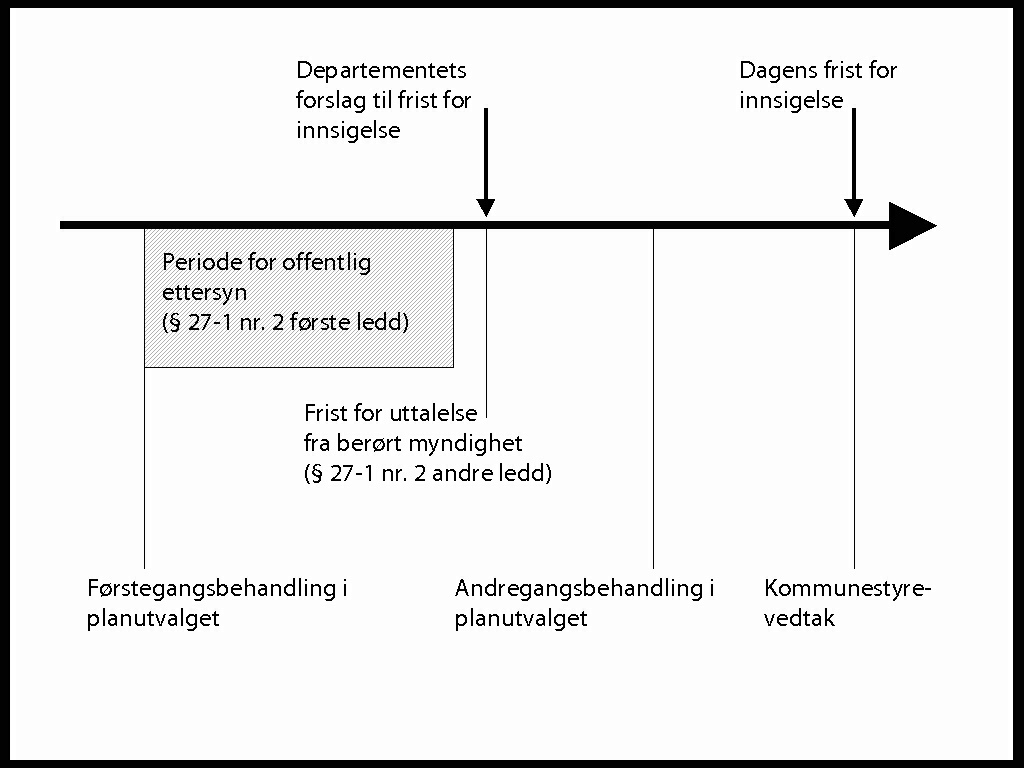

Figur 2.1 gir en skjematisk framstilling av prosessen når et privat forslag om regulering blir vedtatt.
Begrepene førstegangsbehandling og andregangsbehandling
Det er vanlig å benytte begrepene førstegangsbehandling og andregangsbehandling om saksgangen i kommunens planutvalg. Førstegangsbehandling refererer da til planutvalgets beslutning om å fremme et planforslag og legge dette ut til offentlig ettersyn eller ikke. I noen kommuner skjer dette på delegert myndighet.
Med andregangsbehandling mener en planutvalgets sluttbehandling etter plan- og bygningsloven § 27-1 nr. 2 første ledd siste punktum.
Det hender til tider at planutvalget behandler reguleringssaken ved flere anledninger. Begrepene førstegangsbehandling og andregangsbehandling kan da bli noe misvisende, idet de ikke refererer til det faktiske antallet ganger saken er til behandling, men til innholdet i behandlingen. Departementet velger likevel å benytte begrepene i denne framstillingen, ettersom de er godt innarbeidet i praksis.
Tidsfrister
Det finnes i lovgivningen ulike regler som har til formål å sikre nødvendig framdrift i saksbehandlingen. I forvaltningsloven § 11a er det fastsatt at "forvaltningsorganet skal forberede og avgjøre saken uten ugrunnet opphold". § 11b gir hjemmel for å lage forskrift om frister for forvaltningens behandling av saker om enkeltvedtak. Bestemmelsene er generelle, og gjelder også i forhold til behandlingen av plansaker etter plan- og bygningsloven. Det er ikke gitt forskrift om tidsfrister for planbehandling etter plan- og bygningsloven.
I plan- og bygningsloven er det ingen liknende generell regel om framdrift i saksbehandlingen. Det er imidlertid enkelte spesielle bestemmelser som har til formål å påskynde saksbehandlingen. For eksempel er det for private reguleringsplanforslag en bestemmelse om at kommunens faste utvalg for plansaker skal ta forslaget opp til behandling "snarest mulig" (§ 30 andre ledd). Videre skal kommunen sette frister for berørte til å avgi uttalelse når planforslaget legges ut til offentlig ettersyn (§ 27-1 nr. 2). Sistnevnte bestemmelse har først og fremst til formål å sikre at berørte får tilstrekkelig tid til å settes seg inn i saken og å avgi uttalelse, men den bidrar også til framdrift.
Som en ser, inneholder lovverket tidsfrister i dag, men disse er skjønnsmessige og lite målbare.
2.3Dok. nr. 8-forslag om tidsfrister
Våren 2001 behandlet Stortinget et forslag fra representantene Per-Kristian Foss, Sverre J. Hoddevik og Erna Solberg i Dok. nr. 8:58 (2000-01). Stortinget fattet følgende vedtak:
Stortinget ber Regjeringen legge til rette for innføring av tidsfrister for kommunenes behandlingstid av private reguleringsplaner uten at det svekker kvaliteten og grundigheten i prosessen.
2.4Planlovutvalgets syn
Planlovutvalget behandlet tidsfrister generelt i første delutredning, NOU 2001:7 Bedre kommunal og regional planlegging etter plan- og bygningsloven, kapittel 10.7.
Utvalget så det ikke som formålstjenlig å utarbeide en generell bestemmelse om at plansaker skal behandles så raskt som mulig. En slik bestemmelse ville bli så skjønnsmessig at den neppe ville påskynde saksbehandlingen nevneverdig.
Utvalget så det heller ikke som mulig eller ønskelig å fastsette en absolutt frist for planbehandling, for eksempel for når planmyndigheten skal ha ferdigbehandlet plansaken. Til det anså utvalget de forskjellige plansaker for å være for sammensatte og innbyrdes ulike. Utvalget utelukket likevel ikke at det i forhold til mindre, gjennomføringsrettete planer kan innføres fristregler som stiller krav til planmyndighetens behandling av slike plansaker.
Videre mente utvalget at det kan være grunn til å vurdere hvorvidt det bør innføres frister som knytter seg til saksbehandlingens enkelte deler. I tillegg til frister som er rettet mot planmyndighetens egen saksbehandling, kan dette være frister som er rettet mot andre forvaltningsorganers og sektorers deltaking i planprosessen, for eksempel ved innsigelse (se kapittel 3 nedenfor), samt frister som er rettet mot private.
Utvalget antydet også at en i oppstartsfasen bør kunne fastsette frister som skal gjelde for de ulike aktører, herunder planmyndigheten selv i den konkrete plansaken.
Planlovutvalgets utredning NOU 2001:7 er tilgjengelig på Internett under følgende adresse:
http://odin.dep.no/md/norsk/publ/utredninger/nou/022001-020005
2.5Høringsinstansenes syn
NOU 2001:7 har vært på alminnelig høring. Et flertall av de høringsinstansene som uttalte seg om temaet ga tilslutning til at det innføres frister for saksbehandlingen etter de linjer planlovutvalget skisserte. Enkelte høringsinstanser var skeptiske til generelle frister, selv om også disse høringsinstansene så behovet for å effektivisere planbehandlingen.
Riksantikvaren mente at frister kan bidra til en mer effektiv planprosess.
Forbrukerrådet mente at det i saker som direkte berører den enkelte bør foreligge klare frister for de enkelte ledd i prosessen, samt for når det enkelte vedtaket skal fattes.
Statnett SF mente at det bør innføres frister som sikrer forsvarlig framdrift.
Fylkesmannen i Rogaland mente at årsaken til at planprosesser tar tid er kapasitets- eller kompetansemangel, og at frister neppe vil løse problemet. Fylkesmannen i Oslo og Akershus mente at spørsmålet om tidsfrister er avhengig av ressurssituasjonen i etaten til enhver tid. Riktig avgjørelse bør være viktigere enn rask avgjørelse.
Bamble kommune, Fræna kommune, Gildeskål kommune, Gol kommune, Molde kommune, Skien kommune,Tinn kommune var positive til tidsfrister for planbehandlingen.
Flora kommune uttalte seg ikke direkte om frister, men viste til at reguleringsplaner ofte tar for lang tid å behandle. Kommunen understreket at enkelte planforslag er komplekse og at planprosessen må gi tilstrekkelig rom for disse.
Lunner kommune mente at det bør være mulig å tilpasse planprosessen til situasjonen i den enkelte kommune.
Sarpsborg kommune uttalte seg om frister fastsatt i planprogram og mente at slike frister ikke på noen måte bør binde opp kommunen rettslig.
Tromsø kommune så positivt på tidsfrister som ledd i et planprogram, men reserverte seg mot generelle maksimalfrister. Kommunen framhevet at det kan være viktig å avveie rekkefølgen planer behandles.
Vindafjord kommune påpekte at kravene til omstilling og endring i kommunene er store og at blant annet frister for saksbehandlingen følges av mindre ressurser.
Regionsamarbeidet Frostating (Meråker, Stjørdal, Frosta, Levanger, Verdal, Inderøy og Steinkjer kommuner) stilte seg tvilende til absolutte tidsfrister i plansaker, idet det kan være vanskelig å overskue alle momenter i en tidlig fase og fordi korte frister kan medføre mangelfull saksbehandling. Steinkjer kommune har tatt opp det samme også i egen uttalelse.
AF Ragnar Evensen AS, Aspelin-Ramm Eiendom AS, Avantor ASA, Byggenæringens landsforening, Entreprenørforeningen - bygg og anlegg, Fabritius Eiendom AS, Forbrukerrådet, Foreningen norsk eiendom, Huseiernes landsforbund¸ Løvenskiold Eiendom AS, AS Mallin, professor Tor Medalen, NCC Bolig AS, NIF - Norges jordskiftekandidatforening, Norske Arkitekters Landsforbund, A/L Norske Boligbyggelags Landsforbund, Norsk Kommunalteknisk Forening, Næringslivets Hovedorganisasjon, OBOS, og Prosjekt PBL-2000, as Selvaagbygg og Skanska Eiendomsutvikling AS var positive til tidsfrister i planbehandlingen.
NCC Bolig AS mente at tidsfrister i planbehandlingen er et greit forslag, men understreket at forutsigbarhet og mer forpliktende oversiktsplanlegging er viktigere for utbygger. Kommunene må ha tilstrekkelige ressurser og planprosessen bør forenkles, ifølge firmaet.
Byggholt AS mente at en bør innføre maksimalfrist for hele behandlingen av reguleringsplaner, ikke bare for deler av behandlingen. Firmaet foreslår halvert saksbehandlingsgebyr ved fristbrudd.
Friluftslivets fellesorganisasjon mente at eventuelle frister i planbehandlingen ikke må redusere mulighetene for høring av planforslag og annen type medvirkning.
Norske reindriftsamers landsforbund understreket at tidsfrister ikke må være for knappe.
2.6Departementets vurdering
Årsaker til tidsbruk
Det er flere grunner til at planprosesser tar tid. Planforslagets kvalitet, omfang, hvilke temaer det tar opp, forholdet til andre planer, hvor mange det berører og konfliktnivå er noen forhold som kan påvirke tidsbruk under behandlingen. Lang saksbehandling kan skyldes både forslagsstiller selv, planmyndigheten, andre offentlige myndigheter og berørte ellers. Kompliserte saker må ofte modnes og planprosessene kan inneholde viktige faglige og politiske avklaringer som tar tid.
Departementet kjenner til at det i enkelte kommuner kan ta over et år før planforslag behandles første gang i kommunens planutvalg. Det kan virke som om saksbehandlingstiden er lengst i større kommuner, men departementet mangler sikre tall for dette.
Departementet mener at konkrete frister i planbehandlingen kan gjøre aktørene mer bevisste på tidsbruk. Derved kan saksbehandlingen bli mer effektiv.
Ulike fristregler
Forslagsstiller har i dag rett til å sette frist for uttalelser til planforslag under utarbeidelse (§ 27-1 nr. 1 andre ledd, som også får anvendelse for innsendte planer, se § 30). Videre har planmyndigheten ved offentlig utleggelse rett til å sette en frist for merknader, likevel ikke kortere enn 30 dager. Denne typen frister skal sikre medvirkning, og departementet antar at det vil være uheldig å korte dem ned.
Departementet ser at det vil være tilnærmet umulig å sette én frist som skal gjelde for hele planprosessen og være lik i alle reguleringssaker. Til det er forslagene for forskjellige og behovet for saksbehandling ulikt.
Dersom det lar seg gjøre å gruppere planforslagene etter deres kompleksitet, kunne en tenke seg en absolutt frist for hver gruppe av saker. Planlovutvalget er inne på denne tanken i forhold til mindre, gjennomføringsrettete planer. Departementet finner dette forslaget interessant.
Det er imidlertid vanskelig å lage en hensiktsmessig og rasjonell inndeling av sakene. Det kan lett oppstå tvil om hvilken gruppe et planforslag tilhører, dels fordi dette vil bero på en konkret, skjønnsmessig vurdering og dels fordi det tidlig i en planprosess vil være vanskelig å få oversikt over alle virkninger av planforslaget. En tidsfrist av denne typen krever derfor bedre utredning, og departementet mener dette bør ses i sammenheng med planlovutvalgets videre arbeid.
En annen tilnærming er å dele opp planbehandlingen i dens ulike faser og sette krav til tidsbruk på trinn i prosessen. Slik kan en bedre ta hensyn til at noen planer krever mer behandlingstid. En slik tilnærming imøtekommer også noen av høringsuttalelsene, samtidig som en beholder den effektivitetsforbedringen som frister kan gi.
Fasene i reguleringsbehandlingen
Departementet har sett nærmere på de forskjellige fasene ved behandling av privat forslag om regulering (fasene 1-2) og det offentliges videre behandling av reguleringsforslag som planutvalget har fremmet (fasene 3-5), se figur 2.1.

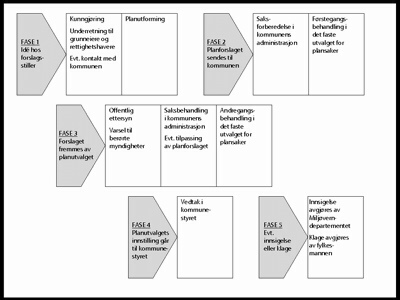

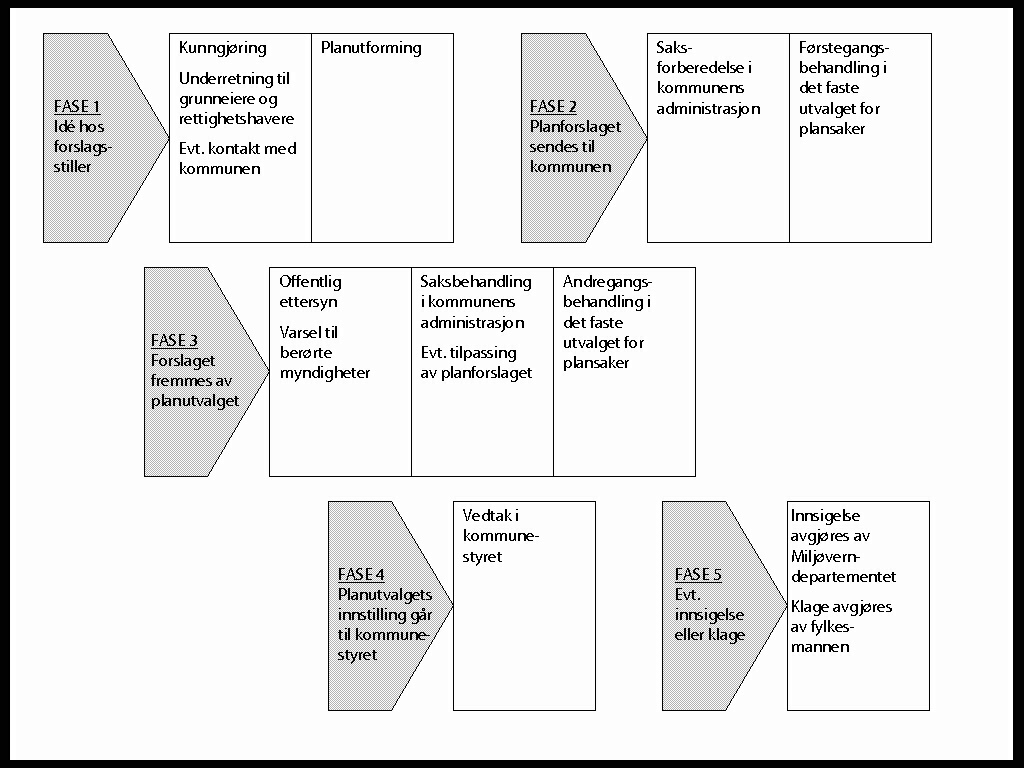

Figur 2.1: De ulike fasene når et privat forslag om regulering blir vedtatt.
Fase 1: Fra idé til innsendelse
I fasen fra forslagsstiller får en idé og fram til forslaget oversendes til kommunen, vil forslagsstiller selv ha hovedansvaret for framdriften og kvaliteten i planen. Forslagsstiller er ofte den part som ønsker fortgang, og departementet ser derfor ikke behov for å innføre tidsfrister her. Tidlig kontakt med kommunen vil imidlertid være et viktig bidrag til å forkorte planbehandlingstiden.
Fase 2: Fra innsendelse til førstegangsbehandling
Når det kommer inn et privat forslag om regulering, plikter planutvalget å behandle saken så snart som mulig. Før saken behandles i planutvalget, er det vanlig at kommunens administrasjon vurderer forslagets formelle kvaliteter og faglige innhold.
En ser at enkelte kommuner i denne fasen prioriterer reguleringsforslagene på en slik måte at noen planforslag får en lengre behandlingstid enn andre. For eksempel bruker enkelte kommuner mindre ressurser på et planforslag som er i strid med kommuneplanens arealdel eller som likner andre planforslag som allerede er avvist.
For forslagsstiller er det ofte viktig å få avklart innen rimelig tid om det er ønskelig å regulere et område, og eventuelt på hvilke punkter kommunen mener planen bør bearbeides videre. Dersom planforslaget blir liggende lenge i kommuneadministrasjonen uten politisk behandling, vil det kunne skape usikkerhet og frustrasjon hos forslagsstiller.
En tidsfrist som angir hvor raskt planforslaget må behandles i planutvalget kan medføre større grad av likebehandling av planforslag. Dessuten vil det sette tydeligere rammer for planmyndighetens tidsbruk.
Departementet foreslår en slik frist, se nedenfor i kapittel 2.7.
Dersom planutvalget fremmer planforslaget, regnes det ikke lenger som et privat forslag. I de følgende faser følger planforslaget de alminnelige regler for behandling av reguleringsplanforslag.
Fase 3: Høring, varsel og andregangsbehandling
Fra førstegangsbehandling og fram til andregangsbehandling i planutvalget vil tidsbruk være knyttet til berørtes behandling av planforslaget i forbindelse med offentlig ettersyn, samt kommunens behandling av innspill og eventuelle innsigelser.
Før saken fremmes for andregangsbehandling vil det være behov for grundig faglig vurdering av planforslaget og innkomne merknader, og behandlingstiden kan variere sterkt etter dette og om det foreligger innsigelse. Departementet finner det vanskelig å sette en skjematisk tidsfrist for kommunens behandling i denne fasen av planprosessen. Frister for innsigelse som foreslås i kapittel 3 nedenfor, vil likevel bidra til å effektivisere saksbehandlingen i denne fasen.
På dette tidspunktet i planprosessen vil planutvalget være godt kjent med planforslaget (etter førstegangsbehandlingen og offentlig ettersyn), og planutvalget har derfor mulighet til selv å ta ansvar for framdriften, for eksempel ved å sette saken på sakskartet.
For å bevisstgjøre planutvalget og kommunens administrasjon på tidsbruk i denne fasen, foreslår departementet at en innfører et system for rapportering til planutvalget fra kommuneadministrasjonen når saksbehandlingstiden blir lang, se kapittel 2.7.
Fase 4: Kommunestyrebehandling
Etter planutvalgets sluttbehandling vil saksbehandlingen være fullført i kommunen og saken kan settes på kommunestyrets kart. Tidsbruk i denne fasen vil være knyttet til møtefrekvens i kommunestyret og saksforberedende organer (formannskapet, byrådet), mekling ved innsigelse og avtaleinngåelse når planforslaget forutsetter utbyggingsavtale. Fra utbyggerhold antydes det at det fra tid til annen skjer en forsinkelse i denne fasen, fordi kommunen utsetter kommunestyrebehandlingen i påvente av utbyggingsavtale.
Departementet er kommet til at en også i denne fasen bør innføre en tidsfrist. Fristen skal regnes fra planutvalgets sluttbehandling til kommunestyrebehandlingen, se kapittel 2.7.
Fase 5: Eventuell innsigelsesbehandling og klagebehandling
Departementet har ikke registrert generelle framdriftsproblemer under kommunens videre behandling av innsigelser eller dens behandling av klage over planvedtak. Statens egen behandling er også tilfredsstillende her. Saksbehandlingstiden for innsigelser har gått kraftig ned de siste årene, og klager behandles løpende av fylkesmennene. Det antas at det ikke er behov for å lovregulere frister i denne fasen, men departementet hører gjerne høringsinstansenes syn.
2.7Departementets forslag
Frist for førstegangsbehandling av privat reguleringsforslag
Departementet foreslår at en setter en konkret frist for når et privat forslag om regulering skal behandles i det faste utvalget for plansaker. Departementet har kommet til at 12 uker er en realistisk frist, men at uttrykket i dagens lov, "snarest mulig", også bør beholdes utfra den oppfordring det gir.
Departementet har valgt en frist på 12 uker fordi det anses som tilstrekkelig tid for kommuneadministrasjonen til å vurdere om forslaget bør legges ut til offentlig ettersyn og til å innkalle og avholde møte i det faste utvalget for plansaker. En ser gjerne at høringsinstansene kommenterer dette.
En frist på 12 uker skaper også en viss harmoni i lovverket. Departementet viser til Kommunal- og regionaldepartementets høringsnotat 25. januar 2002 der det foreslås 12 ukers tidsfrist i byggesaksbehandlingen (§ 95 nr. 1 første ledd).
I mange saker vil forslagsstiller og kommunen se seg tjent med at planforslaget er godt bearbeidet innen det framlegges for det faste utvalget for plansaker og før det legges ut til offentlig ettersyn. I de tilfeller administrasjonen i utgangspunktet stiller seg positiv til planforslaget og forslagsstiller og kommunen har en konstruktiv prosess, vil det derfor kunne være i alles interesse at planforslaget bearbeides og utvikles før førstegangsbehandling i planutvalget. Det bør derfor være anledning å avtale en annen framdriftsplan enn lovens hovedregel. Departementet foreslår at fristen kan fravikes ved avtale mellom forslagsstiller og kommunen.
I de tilfellene der reguleringsforslag legges ut til offentlig ettersyn på delegert myndighet, vil fristen gjelde for kommuneadministrasjonens beslutning i kraft av delegasjonen.
Rapporteringsordning for reguleringssaker som tar lang tid
For å bevisstgjøre kommunen på tidsbruk også etter at planutvalget har fremmet planforslaget, foreslår departementet at det innføres en plikt for kommuneadministrasjonen til å underrette planutvalget dersom det har gått mer enn 24 uker siden det ble besluttet å legge saken ut til offentlig ettersyn. I praksis betyr dette at kommuneadministrasjonen må rapportere til planutvalget når tidsintervallet mellom førstegangsbehandling og andregangsbehandling er lenger enn 24 uker.
Rapporteringen bør gi en redegjørelse for hvorfor behandlingen tar tid. På denne måten vil administrasjonen måtte ha et mer bevisst forhold til, og helst kunne forklare på en god måte, hvorfor saksbehandlingen strekker ut.
Frist for kommunestyrebehandling av reguleringsforslag
Etter at planutvalget har sluttført behandlingen av reguleringsforslaget, foreslår departementet at kommunen får en ny frist på 12 uker til å ferdigbehandle saken i kommunestyret. Fristen betyr at møtefrekvens i kommunestyret, mekling ved innsigelse og avtaleinngåelse for utbyggingsavtaler må koordineres.
Hensikten med denne fristen er å skape større forutsigbarhet i framdriften, uten at fristen skal være for knapp. Fristen skal gi opplysning om forventet saksbehandlingstid til berørte.
Fylkesmennene, berørte myndigheter og kommunen må innrette mekling ved innsigelse etter fristen, dersom mekling skal foretas i denne fasen. Departementet viser til rundskriv T-5/95 anbefaler mekling etter sluttbehandling i planutvalget og før kommunestyrebehandling.
Fristen skal også motivere kommunen og utbyggere til å framforhandle utbyggingsavtale innen rimelig tid, i de tilfellene der dette er en forutsetning for reguleringssaken. Tidspresset vil være rettet mot begge parter, og departementet mener at fristen derfor ikke vil favorisere en part på den andres bekostning.
Departementet har valgt en frist på 12 uker fordi det anses som tilstrekkelig tid til å gjennomføre mekling og inngå eventuelle avtaler om utbygging. I de tilfellene dette er uaktuelt vil fristen sannsynligvis oppleves som romslig og neppe føre til nevneverdige endringer, utover å gi bedre forutsigbarhet.

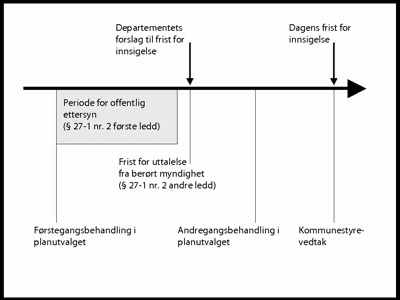

En frist på 12 uker skaper også en viss harmoni i lovverket, se omtale ovenfor.
I denne fasen av saksbehandlingen er reguleringsforslaget planmyndighetens eget, og fristen skaper derfor ingen rett for private. Rent faktisk vil imidlertid privat forslagsstiller nyte godt av en frist i denne fasen, ettersom forslagsstiller normalt har interesse av framdrift også her.
2.8Mulige sanksjoner
Frister overfor planmyndigheten kan tenkes håndhevet på flere måter:
- forslaget blir automatisk vedtatt eller avslått
- straffebestemmelser rettet mot planmyndigheten
- forslagsstiller får økonomisk kompensasjon
At et reguleringsforslag automatisk skal vedtas eller avslås ved fristbrudd, kan få uheldige følger. Et planforslag kan ha omfattende virkninger, og det har vært et viktig prinsipp at denne typen beslutninger skal treffes av folkevalgte organer. En automatikk i vedtak ved fristbrudd vil bryte med dette demokratiske hensynet og gjøre det vanskelig å sikre at nasjonale og regionale interesser blir ivaretatt i reguleringsarbeidet.
Straffebestemmelser rettet mot planmydigheten synes også noe søkt. Et typisk fristbrudd vil skyldes ressursmangel eller at plansaken er så komplisert at den ikke har latt seg ferdigbehandle. Det kan vanskelig forsvares at planmyndigheten påføres straffansvar når den foretar forsvarlig saksbehandling.
Departementet foreslår ikke automatisk vedtak eller straff ved fristbrudd.
En mildere sanksjonsform kan være økonomisk kompensasjon til forslagsstiller. For eksempel kunne en tenke seg at forslagsstiller slipper å betale behandlingsgebyr, eventuelt at planmyndigheten dekker noen av de ekstra kostnader som forsinkelsen innebærer for forslagsstiller.
Departementet viser til høringsdokument fra Kommunal- og regionaldepartementet, der det foreslås endring i plan- og bygningsloven § 6. Endringen vil gi hjemmel til å innføre sistnevnte typen sanksjon ved forskrift.
Departementet mener at forslaget om frist for å behandle privat forslag om regulering i planutvalget (førstegangsbehandling) bør sanksjoneres på denne måten. En vil derfor vurdere å utarbeidet en forskrift med et slikt innhold dersom lovforslaget blir vedtatt.
Når det gjelder forslaget om frist for kommunestyrets behandling av planutvalgets innstilling, vil departementet se an situasjonen og behovet for sanksjoner. Her vil det sannsynligvis være begrenset behov for å sanksjonere fristbrudd.
2.9Økonomiske og administrative konsekvenser
Redusert fleksibilitet
Fristregler rettet mot planmyndighetens behandling vil redusere fleksibiliteten i systemet. Det vil gjøre det vanskeligere for planmyndigheten å prioritere behandlingen av en plansak på bekostning av andre. Der ressursene er knappe, kan det medføre at viktige offentlige eller private prosjekter tar lenger tid å planlegge, fordi en ikke har anledning til å bryte fristene overfor andre forslagsstillere.
Noen av disse ulempene kan avbøtes ved at også offentlige myndigheter i større grad benytter § 30 som planleggingshjemmel. Da vil offentlige og private forslagsstillere likestilles. Vegmyndighetene vil for eksempel kunne velge mellom å fremme reguleringsplan etter § 9-4 - med betydelig styring over planprosessen - eller å overlate planprosessen til kommunen etter § 30 og til gjengjeld få større forutsigbarhet for kommunens tidsbruk.
Ved å benytte § 30 vil også offentlige myndigheter nyte godt av tidsfristen her.
Den foreslåtte tidsfristen mellom planutvalgets sluttbehandling og kommunestyrebehandlingen vil redusere kommunens fleksibilitet til å fastsette møtefrekvens. Problemet kan lett avbøtes ved at en koordinerer møtene i planutvalget og kommunestyret.
Redusert selvstyre
For å overkomme de problemene frister medfører, kan kommunen øke ressursinnsatsen til planbehandling. Fristbestemmelser vil derved indirekte kunne gripe inn i den kommunale ressursallokeringen og derfor representere en innskrenking av kommunens frihet til selv å organisere sin virksomhet.
Tid til saksforberedelse
Fristen for behandling av privat forslag om regulering kan medføre at kommuneadministrasjonen i mindre grad får behandlet planforslaget ferdig før førstegangsbehandling i planutvalget. Det kan også tenkes at planforslag må legges fram med lavere plankvalitet enn i dag.
Dette kan oppveies av at kommunen foretar en grundigere behandling fram mot andregangsbehandling i planutvalget. Dessuten vil administrasjonen slippe å behandle saker som avvises i førstegangsbehandlingen, noe som i seg selv kan bidra til mer effektiv ressursinnsats.
Planforslag med lav kvalitet
I dag kan kommunen gjennom dialog og vegledning overfor forslagsstiller sørge for at et planforslag når en viss kvalitet før det framlegges til behandling i kommunens planutvalg. Slik kan en sikre at det er de politiske avveiningene som blir avgjørende for planutvalget.
Når en innfører en ubetinget rett for forslagsstillere til å få behandlet sitt planforslag innen en fastsatt frist, vil det kunne gi mindre tid til rådgivning. Det kan gå ut over planforslagets kvalitet.
Departementet ser at kommunens planutvalg i disse tilfellene vil måtte avvise planforslag som utvalget - utfra en politisk vurdering - er enig i. Det kan totalt sett skape noe merarbeid i enkelte situasjoner.
Det kan også tenkes at planutvalget i noen tilfeller vil gi tilslutning til et planforslag som det ikke ville ha gitt tilslutning til dersom beslutningsgrunnlaget hadde vært bedre. Planforslaget vil i disse tilfellene bli lagt ut til offentlig ettersyn og først bli avvist ved andregangsbehandlingen, noe som vil medføre merarbeid.
Samfunnsmessige besparelser og økt effektivitet
Departementet mener at konkrete frister rettet mot planmyndigheten vil innebære økt effektivitet og gi samfunnsmessige besparelser, og at dette mer enn oppveier de negative konsekvensene som er nevnt ovenfor. Det er viktigst at frister skaper større forutsigbarhet for forslagsstiller og andre involverte. For eksempel vil en lettere kunne forutsi når byggearbeider eventuelt kan igangsettes, og derved hvor lang tid det vil ta før en grunneiendom kan gi ny avkastning.
Også i vernesakene vil frister ha positive virkninger. Særlig vil det gjelde i de tilfellene en er avhengig av å gjennomføre tiltak for å ivareta miljøet - for eksempel opparbeide grøntområder, flytte forurensende virksomhet eller trafikk eller på annen måte legge til rette for vern.
De samfunnsmessige besparelsene av økt effektivitet i behandlingen av plansaker er belyst i flere rapporter. Departementet viser blant annet til:
- rapport fra Norsk Arbeidsgiverforening om samfunnsøkonomiske konsekvenser ved forsinket byggesaksbehandling (ECON 1991)
- forutsetningene for næringslovutvalgets forslag til nærings- og energiministeren juni 1993
- prosjektrapport fra Grenlandsprosjektet (Byggforsk 2000)
- rapport fra Prosjekt PBL-2000 om store innsparingsmuligheter ved behandlingen av plan- og byggesaker (KanEnergi AS okt. 2001).
Sistnevnte rapport er utarbeidet på oppdrag for prosjektet PBL-2000, som er igangsatt av en rekke utbyggerbedrifter. KanEnergi AS har vurdert de samfunnsøkonomiske kostnadene ved at plan- og byggesaksprosessen for utbyggingsprosjekter tar lenger tid enn nødvendig. Det klart største kostnadselementet viser seg å være kapitalkostnadene knyttet til kjøp av tomt mens en venter på klarsignal til å bygge. I utredningen antas det at disse kostnadene har betydning for prisnivået og dermed får ringvirkninger for boligeiere m.m. De direkte merkostnadene er anslått til mellom 3 og 3,5 mrd. kroner. Vurderingene i rapporten er gjort på bakgrunn av informasjon om noen konkrete byggeprosjekter, og samtaler med utbyggerbedrifter og kommuner.
Innsparingspotensialet i rapporten er i samme størrelse som anslått i rapporten fra Norsk Arbeidsgiverforening i 1991.
I arbeidet med en elektronisk søketjeneste for plan- og byggesaksbehandling, "ByggSøk", har Statens bygningstekniske etat vist til et anslått årlig innsparingspotensiale i Oslo på minst 14 millioner kroner for bygningsbransjen og kommunen dersom en oppnår én måned raskere byggestart (brev til Miljøverndepartementet okt. 2001).
Departementet har merket seg at rapportene hovedsakelig viser til innsparingspotensialet ved raskere planbehandling. En må også være oppmerksom på mulige kostnader ved kortere behandlingstid, og disse er ikke vurdert tilstrekkelig i rapportene. Rapportene antyder likevel at det vil være samfunnsmessig lønnsomt å gjøre planbehandlingen raskere.
Rapporten fra Prosjekt PBL-2000 er tilgjengelig på Internett under følgende adresse:
http://odin.dep.no/md/norsk/aktuelt/hoeringssaker/frist
Inngåelse av utbyggingsavtaler
Departementet er kjent med at forhandlinger om utbyggingsavtale i enkelte tilfeller pågår helt fram til kommunestyrebehandlingen. Når en innfører en frist på 12 uker fra planutvalgets sluttbehandling til kommunestyrebehandlingen, kan det medføre et tidspress for kommunen og utbygger i sluttarbeidet med avtalen.
Tidspresset vil imidlertid gjelde for begge partene, og departementet kan derfor ikke se at styrkeforholdet mellom partene påvirkes av fristen.
Mekling ved innsigelse
I rundskriv T-5/95 tilrår Miljøverndepartementet at fylkesmannens mekling ved innsigelse skjer etter sluttbehandling i planutvalget og før kommunestyrebehandling. En frist på 12 uker i denne fasen kan gjøre det vanskeligere å oppfylle intensjonen i rundskrivet.
Fylkesmannen, berørte myndigheter og kommunen vil måtte ta hensyn til fristen når meklingsmøte berammes. Derved vil fristen kunne påvirke arbeidssituasjonen hos disse instansene. En hører gjerne synspunkter på fristens lengde.
Departementet er kjent med at rundskrivets anbefaling ikke følges i alle fylker, og at en i mange tilfeller praktiserer mekling etter kommunestyrets vedtak. Forslaget om tidsfrist vil ikke påvirke situasjonen der.
Lovforslaget kan gi en utilsiktet utvikling i retning av at færre fylkesmenn vil følge rundskrivets anbefaling, nettopp for å unngå det tidspresset fristen skaper. Planlovutvalget har varslet at det vil gjennomgå meklingsinstituttet med sikte på å foreslå lovbestemmelser. Det gir muligheter for å vurdere en eventuell utilsiktet virkning nærmere.
2.10Lovforslag
§ 27-1 nr. 2 første ledd skal lyde:
Når forslag til reguleringsplan er utarbeidet i samsvar med reglene i nr. 1, skal det legges frem for det faste utvalget for plansaker som avgjør om det skal legges ut til offentlig ettersyn. Kunngjøringen om offentlig ettersyn skal som regel skje i minst 2 aviser som er alminnelig lest på stedet. Den skal klart angi det området forslaget omfatter og skal gi en rimelig frist for merknader som ikke må settes kortere enn 30 dager. I mindre reguleringssaker kan det faste utvalget for plansaker likevel fastsette en kortere frist. Så vidt mulig bør grunneiere og rettighetshavere i området underrettes ved brev. Når fristen er ute, tar det faste utvalget for plansaker saken opp til behandling med de merknader som er kommet inn. Det faste utvalget for plansaker skal underrettes dersom saken ikke er behandlet innen 24 uker etter beslutning om utleggelse til offentlig ettersyn.
§ 27-2 nr. 1 skal lyde:
Når forslaget er ferdigbehandlet av det faste utvalget for plansaker selv, legges det frem for kommunestyret til vedtak, eventuelt i alternativer. Kommunestyret må treffe vedtak senest 12 uker etter at planforslaget var ferdigbehandlet av det faste utvalget for plansaker. Er kommunestyret ikke enig i forslaget, kan det sende saken tilbake til ny behandling, i tilfelle med retningslinjer for det videre arbeid.
§ 30 andre ledd skal lyde:
Når det kommer inn private reguleringsforslag, skal det faste utvalget for plansaker selv snarest mulig og innen 12 uker behandle forslaget. Forslagsstiller og kommunen kan avtale en annen frist. Finner ikke det faste utvalget for plansaker selv grunn til å fremme reguleringsforslag for området, skal forslagsstilleren underrettes ved brev. Omfatter forslaget uregulert område eller innebærer det en vesentlig endring av gjeldende reguleringsplan, kan forslagsstilleren kreve at reguleringsspørsmålet skal forelegges kommunestyret.
3.Frist for innsigelse til reguleringsplan og bebyggelsesplan
3.1Innledning
Innsigelsesordningen er sentral for forståelsen av oppgave- og myndighetsfordelingen etter plan- og bygningsloven. Innsigelse innebærer at kommunen mister myndigheten til å vedta planforslaget selv (egengodkjenning) og at Miljøverndepartementet treffer vedtak.
Ofte vil en innsigelse medføre behov for mer saksbehandling i kommunen. Innsigelser som fremmes sent i en planprosess vil derfor bidra til å forsinke saken. Det er ønskelig at berørte myndigheter uttaler seg på et tidligst mulig tidspunkt.
Departementet foreslår at berørte myndigheter må fremme innsigelse innen den fristen som settes for uttalelse til plansaken. Forslaget betyr at berørte myndigheter får en rimelig frist etter at planforslaget er lagt fram for dem samtidig som det legges ut til offentlig ettersyn.
Forslaget avgrenses til reguleringsplaner og bebyggelsesplaner. Behovet for framdrift er her normalt større enn i kommuneplan og sakene er mer oversiktlige. Dersom ordningen fungerer godt, kan den senere utvides til også å gjelde kommuneplaner.
3.2Gjeldende rett
Fylkeskommunen, nabokommunene eller statlig fagmyndighet hvis saksområde blir berørt, kan fremme innsigelse til reguleringsplan (§ 27-2 nr. 2) og bebyggelsesplan (§ 28-2 fjerde ledd, siste punktum).
Selv om mange innsigelsessaker løses gjennom forhandlinger eller mekling mellom berørte parter, medfører innsigelse rettslig sett at sentrale myndigheter ved Miljøverndepartementet overtar myndigheten til å vedta planen med endelig virkning.
Så lenge innsigelsen fremmes før planforslaget vedtas har den rettslig betydning. Innsigelse kan derved fremmes svært sent i planprosessen.
Loven fastsetter likevel at fylkeskommunen og de statlige fagorganer som har særlige interesser i området skal fremme sine synspunkter innen en rimelig frist etter at planforslaget er lagt fram for dem samtidig som det legges ut til offentlig ettersyn (§ 27-1 nr. 2 andre ledd). Denne fristen gjelder ikke for innsigelse.
3.3Dok. nr. 8-forslag om tidsfrister
Våren 2001 fremmet stortingsrepresentantene Per-Kristian Foss, Sverre J. Hoddevik og Erna Solberg et privat forslag i Dok. nr. 8:58 (2000-01). Forslaget lød:
Stortinget ber Regjeringen innen utgangen av 2001 fremme forslag til tidsfrister for
a) statlige organers innsigelsesmuligheter i general- og reguleringsplaner (…)
Forslaget oppnådde ikke flertall i Stortinget.
3.4Planlovutvalgets syn
Departementet viser til NOU 2001:7 Bedre kommunal og regional planlegging etter plan- og bygningsloven, kapittel 15.3.
I utredningen understreket planlovutvalget at berørte myndigheter bør delta tidlig i planarbeidet, slik at konflikter raskt blir synlige og kan vurderes.
For å støtte opp om nødvendigheten av tidlig deltaking i planarbeidet, var utvalget inne på muligheten for å gi bestemmelser som avskjærer retten til å varsle eller gjøre en innsigelse gjeldende når planprosessen har nådd et visst punkt.
Utvalget mente at det bør overveies å innføre bestemmelser i loven der planmyndigheten gis adgang til å fastsette frister overfor andre berørte, slik at planmyndigheten oppnår nødvendig framdrift i plansaken. Blant annet mente utvalget at det bør vurderes å gi adgang for planmyndigheten til å fastsette frister i forhold til berørte offentlige organers og sektorers adgang til å reise innsigelse mot kommunal plan § 20-5 (kommuneplan) og § 27-2 (reguleringsplan). Virkningen av en slik fristoversittelse bør i så fall være at retten til å få plansaken endelig avgjort i departementet faller bort, ifølge utvalget.
Planlovutvalgets utredning NOU 2001:7 er tilgjengelig på Internett under følgende adresse:
http://odin.dep.no/md/norsk/publ/utredninger/nou/022001-020005
3.5Høringsinstansenes syn
NOU 2001:7 ble sendt på alminnelig høring våren 2001. Flere av høringsinstansene uttalte seg om frist for innsigelse.
Direktoratet for naturforvaltning uttrykte skepsis mot å framflytte fristen for innsigelse.
Riksantikvaren mente at tidsfrister kan bidra til en mer effektiv planprosess. Fristene må imidlertid ta hensyn til de enkelte aktørenes situasjon og behov for vurderingsgrunnlag. For eksempel kan arkeologiske undersøkelser ikke foretas i alle årstider. Fristene må innrettes etter hvorvidt uttalelser fra fagmyndigheter er forankret i politiske organers behandling.
Statnett SF uttalte seg ikke direkte om frist for innsigelse, men understreket at berørte myndigheter bør ha frist for å behandle arealplaner.
Vegdirektoratet mente at det er usikkert om innføring av frister vil kunne gi bedre framdrift i planleggingen. Knappe frister for innsigelse kan medføre at det blir reist flere innsigelser enn i dag.
Fylkesmannen i Buskerud støttet forslag om tidsfrist for innsigelse. Fylkesmannen i Troms mente at innsigelsesinstituttet bør formaliseres i loven, og da med tidsfrister. Fylkesmannen i Vestfold var også positiv til tidsfrister, under forutsetning av at det er gjennomført en god samhandlingsprosess mellom planmyndighet og fagmyndighetene fra tidlig fase i planleggingen, og at nok ressurser stilles til rådighet. Fylkesmannen i Oslo og Akershus mente at frister for innsigelse kan gi raskere planbehandling og -avklaring.
Fylkesmannen i Hordaland, Fylkesmannen i Vest-Agder og Fylkesmannen i Telemark var skeptiske til å avskjære retten til innsigelse etter et visst punkt. Det ble blant annet vist til at innsigelse skal være en faglig "sikkerhetsventil".
Fylkeslandbruksstyret i Hordaland mente at det er viktig at alle parter søker å etterleve tidsplaner og -frister. Dette forutsetter at kommunene tidlig inviterer berørte myndigheter til å ta del i planprosessen. Fylkeslandbruksstyret i Vestfold uttalte seg positivt til tidsfrist for innsigelse, forutsatt at det er gjennomført en god samhandlingsprosess mellom planmyndighet og fagmyndighetene.
Finnmark fylkeskommune mente at det er behov for klare tidsfrister ved innsigelse.
Fylkeslandbruksstyret i Hordaland mente at innsigelse er en viktig "sikkerhetsventil" og at den ikke bør avskjæres ved tidsfrist. Fylkeslandbruksstyret i Vestfold støttet frister for innsigelse under forutsetning av at det er gjennomført en god samhandlingsprosess mellom planmyndighet og fagmyndighetene fra tidlig fase i planleggingen.
Andebu kommune, Bamble kommune, Fræna kommune, Gildeskål kommune, Gol kommune, Holmestrand kommune, Karmøy kommune, Kragerø kommune, Kristiansand kommune, Lardal kommune, Larvik kommune, Molde kommune, Nærøy kommune, Nøtterøy kommune, Porsgrunn kommune, Sandefjord kommune, Sarpsborg kommune, Skien kommune, Svelvik kommune, Tysvær kommune, Vindafjord kommune, Voss kommune og Ålesund kommune var positive til tidsfrister ved innsigelse. Oslo kommune stilte seg også positiv til en slik frist og antydet at den for eksempel kan settes ved offentlig ettersyn.
Bergen kommune mente at sektormyndigheter som ikke har deltatt i planprosessen heller ikke bør ha anledning til å fremme innsigelse. Uttalelsen kan tolkes som en støtte til tidligere frist for innsigelse.
Lier kommune mente at innsigelse bare må kunne fremmes dersom den er knyttet til interesser som har vært varslet tidlig i planarbeidet.
Lørenskog kommune uttrykte skepsis til planlovutvalgets generelle retningslinjer i innsigelsessaker, blant annet frist for innsigelse. Kommunen framhevet at berørte myndigheter heller må medvirke sterkere i planarbeidet.
Tromsø kommune mente at det må gjøres klart at innsigelse bør signaliseres ved oppstart av planarbeidet.
Ullensaker kommune mente at det kan stilles krav om at innsigelse vurderes tidlig i planprosessen, for eksempel ved forhåndsvarsling eller forhåndskonferanse.
Norges landbrukshøgskole, institutt for landskapsplanlegging mente at forslaget om tidsfrist for innsigelse må vurderes i sammenheng med en plikt til å bringe sektormyndighetene inn i planarbeidet på et tidlig stadium i planprosessen.
Byggenæringens landsforening, Byggholt AS, Entreprenørforeningen - bygg og anlegg, Foreningen norsk eiendom, Huseiernes Landsforbund, Løvenskiold Eiendom AS, AS Mallin, NCC Bolig AS, NIF - Norges jordskiftekandidatforening, Norsk Kommunalteknisk Forening, Næringslivets Hovedorganisasjon, Næringslovutvalget, Prosjekt PBL-2000, as Selvaagbygg og Skanska Eiendomsutvikling AS var positive til tidsfrister for innsigelse.
Norske reindriftsamers landsforbund mente at frist for innsigelse må være romslig nok til at berørte myndigheter får tid til å ta kontakt med aktuelle reindriftsutøvere, som på grunn av arbeid med flokken tidvis kan være vanskelige å nå med post eller på annen måte.
I tillegg tok Statens helsetilsyn opp at det bør komme klarere fram at det er tre parter som har innsigelsesrett - nabokommuner, fylkeskommuner og staten.
3.6Departementets vurdering
Departementet finner forslagene nevnt ovenfor i kapittel 3.3 og kapittel 3.4 interessante. En har merket seg at et flertall av de høringsinstansene som har uttalt seg om spørsmålet, stiller seg positive.
Det må anses som lite sammenhengende at loven på den ene siden legger opp til at berørte myndigheter skal uttale seg innen en frist som blir satt av kommunen og at fristen skal være rimelig (§ 27-1 nr. 2 andre ledd), mens loven på den andre siden ikke hindrer at innsigelse fremmes helt fram til planforslaget vedtas - det vil si lenge etter denne fristen.
En har registrert at innsigelser som fremmes sent i planprosessene skaper problemer for kommunal planmyndighet. Departementet foreslår derfor en lovendring som framskynder siste tidspunkt for å fremme innsigelse.
3.7Departementets forslag
Det foreslås at innsigelse må sendes innen den fristen som kommunen setter for berørte myndigheters uttalelse etter § 27-1 nr. 2 andre ledd. Nabokommuner får samme frist ved at det tas inn i bestemmelsen at også nabokommuner skal varsles. Slik vil det også komme tydeligere fram i loven at det er tre parter som har innsigelsesrett - berørte statlige myndigheter, fylkeskommunen og nabokommuene.
Henvisningen i § 28-2 fjerde ledd foreslås endret tilsvarende for bebyggelsesplan. Endringen betyr at også innsigelse til bebyggelsesplan må sendes innen den fristen berørte myndigheter får til å gi uttalelse.
Forslag til bebyggelsesplan skal sendes til berørte myndigheter når det medfører annet enn mindre vesentlige endringer i forhold til arealdelen av kommuneplanen eller reguleringsplan. En konsekvens av forslaget er at innsigelse ikke kan fremmes ved planforslag som bare medfører mindre vesentlige endringer. Lovforslaget harmonerer i så måte godt med reglene for behandlingen av mindre vesentlige endring i reguleringsplan (§ 28-1 nr. 2).
Fristen for innsigelse skal være rimelig. Offentlige myndigheter skal gis anledning til å uttale seg minst i samme periode som planforslaget ligger til offentlig ettersyn. Fristen vil derfor normalt ikke være kortere enn 30 dager. Fristen må fastsettes ut fra forholdene i den enkelte sak, jf. merknadene fra Riksantikvaren. Det vil være naturlig å sammenholde fristen med andre lovbestemte frister, se for eksempel kulturminneloven § 9.
Planmyndigheten vil måtte ta hensyn til vanlig saksbehandlingstid hos berørte myndigheter når fristen settes, inkludert eventuell politisk behandling. Det vil ikke være i samsvar med god forvaltningsskikk å sette en for kort frist.
Kommunen har anledning til å forlenge fristen.
Lovendringen betyr at uttalelser som sendes etter fristens utløp ikke vil regnes som innsigelse, med den rettslige betydning dette begrepet har. Det betyr at kommunen vil ha myndighet til å vedta planforslaget selv.
Kommunen vil like fullt ha plikt til å vurdere de opplysningene som framkommer etter fristen. Departementet viser til forvaltningsloven § 17 første ledd som pålegger forvaltningsorganet (kommunen) å påse at saken er så godt opplyst som mulig.
Lovforslaget bruker uttrykket sendt. Det betyr at den myndighet som fremmer innsigelse må ha avgitt tydelig melding om det. Organet må med andre ord ha besluttet at innsigelse skal fremmes. Enkelte organer gir i dag "varsel" om mulig innsigelse når de blir bedt om å uttale seg til planforslaget. Slikt varsel vil ikke oppfylle lovforslagets krav.
Figur 3.1 Grafisk framstilling av departementets forslag til frist for innsigelse ved behandling av reguleringsplan
3.8Økonomiske og administrative konsekvenser
Betydningen for nasjonale og regionale interesser
En frist for innsigelse vil virke disiplinerende på berørte myndigheter. Det ligger likevel en fare i at nasjonale eller regionale interesser kan bli oversett hvis berørte myndighet ikke rekker å fremme innsigelse innen fristen. Departementet antar imidlertid at problemet vil være lite og viser i den forbindelse til at fristen skal være rimelig og normalt på minst 30 dager og at kommunen har anledning til å forlenge fristen.
Ovenstående betraktninger viser at innsigelsesfristen neppe vil medføre planvedtak i strid med nasjonale eller regionale interesser.
Uansett kan reguleringsvedtak og vedtak om bebyggelsesplan påklages til fylkesmannen (§ 27-3 og § 28-2 sjette ledd) og reguleringsplan kan innkalles av departementet (§ 27-2 nr. 3 andre ledd). Forslaget gjør ingen endring i dette. Disse bestemmelsene vil derved fungere som "sikkerhetsventiler" i de spesielle tilfeller der berørte myndigheter ikke har fremmet innsigelse i tide og vesentlige interesser står på spill.
Ressursbruk i kommunesektoren
Den foreslåtte lovendringen vil bidra til at kommunen får alle relevante kommentarer til planforslaget samlet og på et tidligere punkt i planprosessen. Det vil gjøre det enklere å vurdere planforslaget i kommuneadministrasjonen og i planutvalget, noe som øker sannsynligheten for at kommunen kan tilpasse planforslaget gjennom en dialog med den myndighet som har fremmet innsigelse.
Ved at innsigelsen blir tidligere kjent, kan kommunen også legge til side de planalternativer som utløste den, og derved spare saksbehandlingsressurser.
Totalt sett antar departementet at antallet planer med innsigelse vil bli redusert når kommunene får bedre tid til å ta hensyn til og behandle innsigelsene. Departementet antar at kommunene før planforslaget vedtas vil legge vekt på dialog med den myndighet som fremmet innsigelsen, og at en i mange tilfeller vil komme til en minnelig ordning.
Dersom antallet planer med innsigelse går ned, kan det redusere ressursbruken i kommunesektoren.
Lovforslaget tydeliggjør at kommunene heretter må varsle også nabokommuner om planforslag under behandling. Det legges opp til at kommunene selv avtaler hensiktsmessige rutiner her. Departementet antar at bruk av elektronisk post eller oversendelse av referat fra planutvalgsmøte i mange tilfeller kan være tilfredsstillende varsel, og at lovendringen således vil være lite ressurskrevende også på dette punktet.
Ressursbruk i statlige organer
Lovendringen vil medføre besparelser hos fylkesmennene, som vil få færre planer til mekling. Departementet kan også oppleve en reduksjon i antallet innsigelsessaker. Det er en mulighet for at departementet vil motta noen flere henvendelser om innkalling av planer (§ 27-2 nr. 3 andre ledd) fordi innsigelse ikke ble fremmet i tide.
Ressursbruk hos myndigheter som fremmer innsigelse
Også hos de myndigheter som fremmer innsigelse, vil lovendringen kunne medføre besparelser. Disse myndighetene vil måtte organisere seg mer effektivt. Dessuten vil en oppnå reduksjon i samlet ressursbruk når antallet innsigelser går ned, se ovenfor.
Samfunnsmessige besparelser for øvrig
Den største samfunnsmessige besparelsen vil en likevel få hos dem som venter på planvedtaket - det vil si grunneiere, utbyggere, organisasjoner osv., både innen privat og offentlig sektor. Departementet viser til kapittel 2.9 ovenfor, der det er redegjort for noen beregninger av hvor mye samfunnet kan spare på raskere planbehandling.
I de tilfellene der kommunen og berørt myndighet klarer å løse konflikten før planvedtak i kommunen, vil saksbehandlingstiden bli merkbart kortere. En innsigelse medfører i dag flere måneder lenger saksbehandlingstid.
Departementet vurderer ulempene ved en innsigelsesfrist som betydelig mindre enn de fordelene en slik frist vil gi i den kommunale saksbehandlingen, men en hører gjerne høringsinstansenes syn på dette.
Særlig om bebyggelsesplaner
Lovforslaget vil ikke medføre like stor effektivitetsgevinst for bebyggelsesplaner. Her er fristen i dag knyttet til planutvalgets behandling og den framskyndes derfor ikke like mye som ved behandlingen av reguleringsplan.
Likevel vil også behandlingen av bebyggelsesplaner bli mer strukturert, noe som antas å være fordelaktig. Lovforslaget betyr at kommuneadministrasjonen på et noe tidligere tidspunkt vil vite om bebyggelsesplanen skal behandles videre som reguleringsplan eller ikke, jf. § 28-2 fjerde ledd siste punktum.
3.9Lovforslag
§ 27-1 nr. 2 andre ledd skal lyde:
Det faste utvalget for plansaker skal i samband med kunngjøring etter reglene i første ledd legge saken frem for nabokommuner, fylkeskommunen og de statlige fagorganer som har særlige interesser i området med en rimelig frist for uttalelse. Innsigelse skal være sendt innen fristen.
§ 28-2 fjerde ledd skal lyde:
Før forslag til bebyggelsesplan vedtas skal det legges ut til offentlig ettersyn i samsvar med bestemmelsene i § 27-1 nr. 2. Medfører forslag til bebyggelsesplan annet enn mindre vesentlige endringer i forhold til arealdelen av kommuneplanen eller reguleringsplan, skal det legges frem for nabokommuner, fylkeskommunen og statlig fagmyndighet som bestemt i § 27-1 nr. 2. Dersom det kommer innsigelser mot planen fra fylkeskommunen, nabokommunen eller statlig fagmyndighet hvis saksområde blir berørt, må planen sendes kommunestyret og behandles som reguleringsplan etter reglene i § 27-2 nr. 2.
